1、我國近海風資源概況
根據海上風能資源普查成果,中國5~25m水深、50m高度海上風能技術開發量約2億 kW,50~50m水深、70m高度海上風能技術開發量約5億 kW。

2、全國海上風電業務現狀及規劃
依據《風電發展“十二五”規劃》,全國海上風電規劃裝機容量500 萬 kW,但實際完成的海上風電裝機容量約100萬kW,距目標裝機容量相差較大,主要原因是海上風電上網電價偏低、建設成本高及危險較大等。“十二五”期間,我國的海上新增風電裝機容量大趨勢是不斷增加的,特別是近年來,新增裝機量大幅度增加。截止到2016年底,我國海上風電累計裝機量約160萬kW。以下為2010~2016年海上風電新增和累計裝機容量。

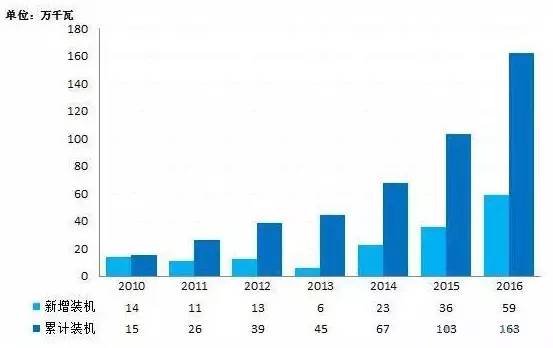

圖1:2010~2016年海上風電新增和累計裝機容量

《風電發展“十三五”規劃》顯示:全國海上風電開工建設規模要達到1000萬kW,力爭累計并網容量達到500萬kW以上。按照規劃目標,我國海上風電2020年的吊裝規模至少要達到550~600萬kW的規模,才能夠?qū)崿F(xiàn)并網容量500萬kW的建設目標,未來四年年均裝機量要達到100萬kW。
3、各省開展海上風電的規劃
《風電發展“十三五”規劃》要重點推動江蘇、浙江、福建、廣東等省的海上風電建設,到2020年四省海上風電開工建設規模均達到百萬kW以上;積極推動天津、河北、上海、海南等省(市)的海上風電建設;探索性推進遼寧、山東、廣西等省(區)的海上風電項目。以下為開展海上風電省份的資源概況及規劃容量。

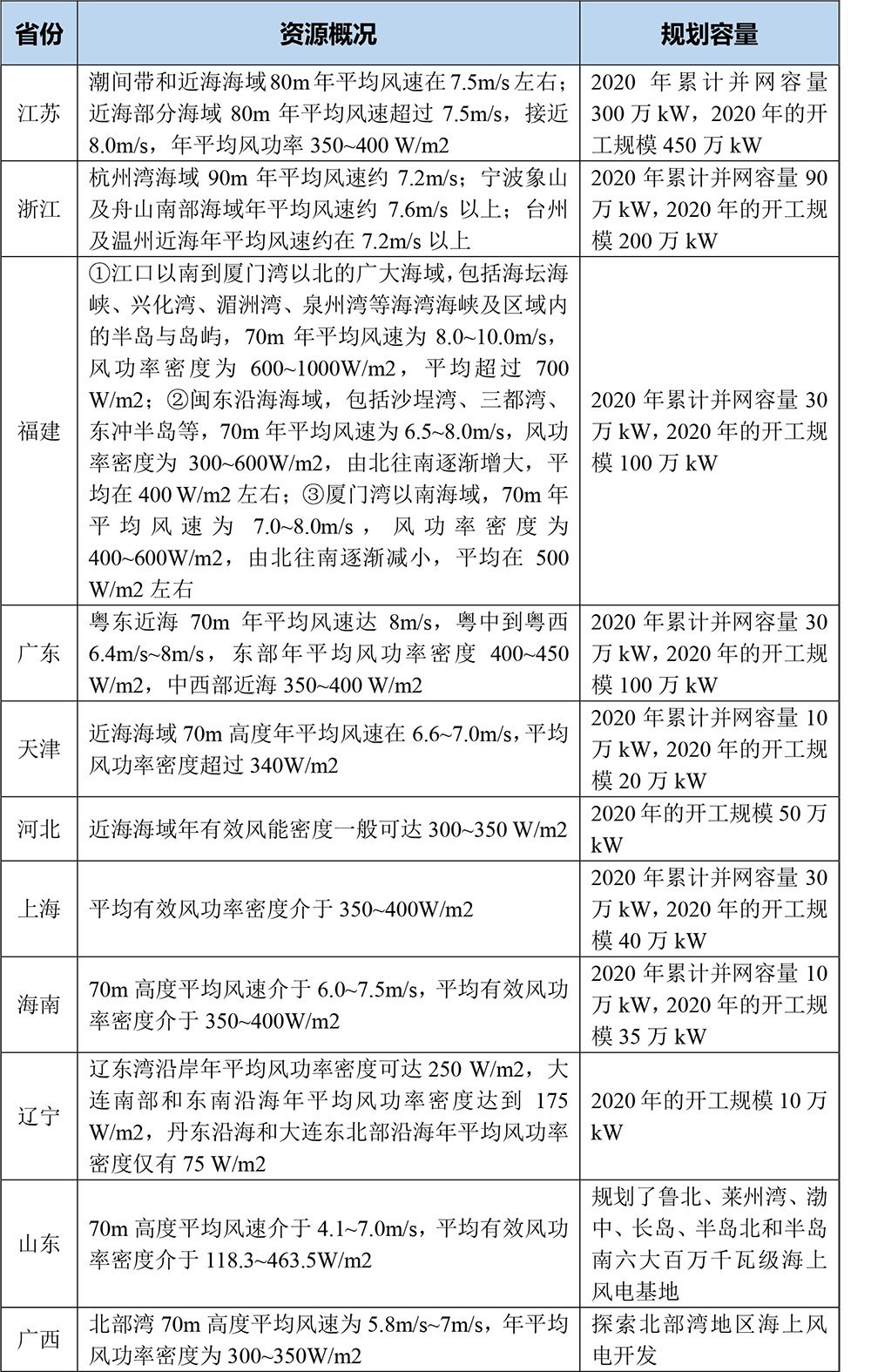

表1:各省份的資源概況及規劃容量

4、存在的問題
我國對近海風能資源探測不夠,導致海上風電項目前期工作準備不足。雖然相關部門已經根據觀測、衛星資料等可利用數據對近海風能資源進行了初步評估,但不確定性很大,還需要加強實地測風工作。
在關鍵設備研制上,我國海上風機研究還不夠成熟,雖然借鑒了國外設計單位的技術和經驗教訓,并采用了有效地防范措施,但與國外先進水平仍有較大的差距。
海上風機的安裝、運行、維護困難且成本高,應不斷開發新材料、新工藝、新技術。
5、結語
為了在“十三五”期間取得重大突破,實現規劃目標,不僅需要技術的大力支持,還需要國家政策的大力扶持。 政府部門、設備制造商、開發商及設計施工單位應協調一致,各司其職,風險共擔,以合作共贏的方式加速規劃目標又快又好的完成。
責任編輯: 李穎
